6#楼加层专项施工方案
工程概况
**6#楼工程位于XX街道办事处XX路XX旁,其结构为地下3层,地上33层,建筑面积18365.35㎡,建筑总高度99.1m。根据设计变更在-12.4m至-6.1m层增加一层楼板, 增加层楼板高度设计在-10.00m位置,其增加楼层结构与原结构连接处钢筋采用结构胶植筋的施工方法。
参建单位分别为:
建设单位:******有限公司
建设地点:***********
设计单位**********建筑设计有限公司
监理单位:**********建筑工程监理有限公司
施工单位:***********工程建设有限公司
施工准备
1、技术准备:
(1)由施工单位单位技术及质量部门牵头,组织本单位技术、质量、生产、安全等相关专业,对施工作业图纸、设计变更及相关技术要求进行详细研究,并结合现场实际情况进行对照,如发现问题及时与总承包单位进行反映及沟通。

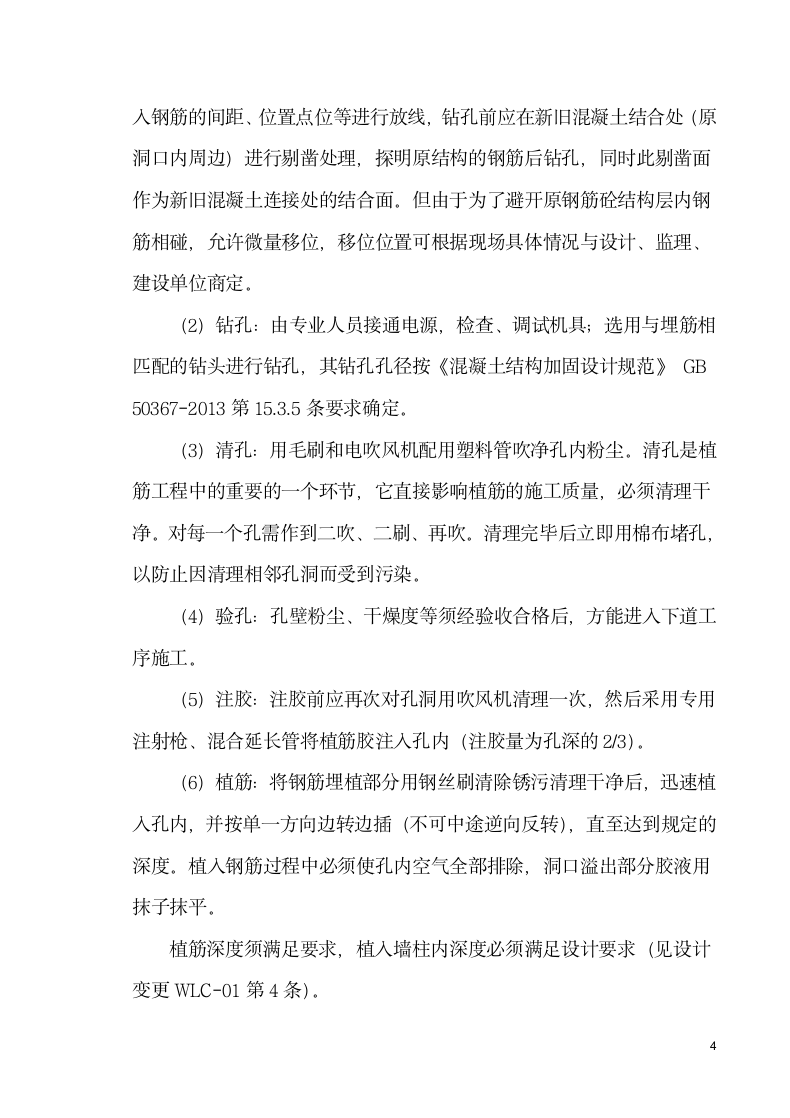

(2)依据建设单位提供的指令及设计
